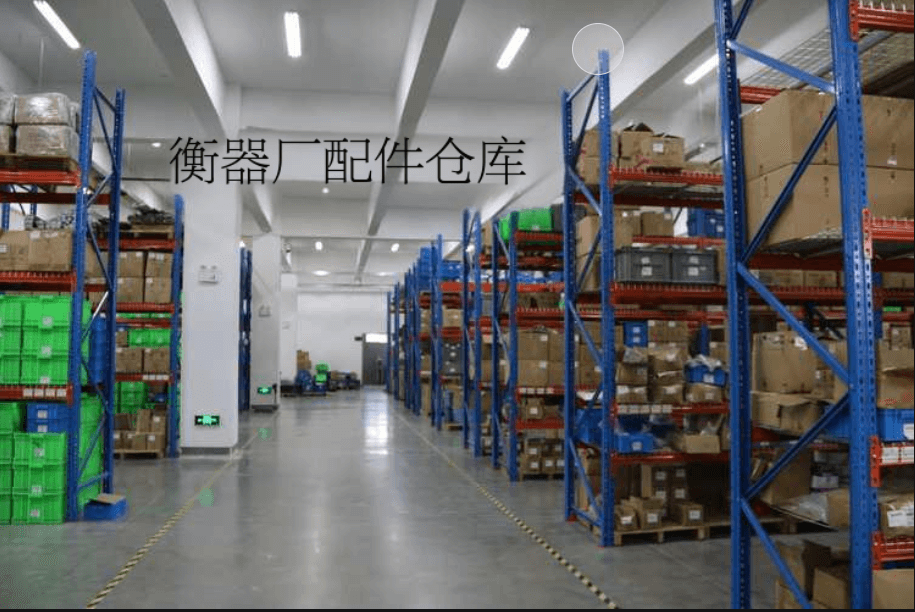

功能分區:劃分原材料區(金屬件、電子元件)、半成品區、成品區(按類型如臺秤、地磅分類)、配件區(傳感器、儀表、電池等)、退貨/廢品區。
動線設計:采用U型或直線型布局,確保物料從入庫到出庫路徑最短,避免交叉擁堵。
承重要求:成品區需強化地面承重(如地磅存儲需≥5噸/m2),重型貨架采用橫梁式結構。
入庫管理:
原材料驗收:電子元件需檢測溫濕度敏感參數(如芯片存儲濕度≤60%)。
成品質檢:每批次抽檢10%,重點檢查稱重精度(如±0.1%誤差標準)。
在庫管理:
實施批次管理,對PCB板等有保質期物料標注有效期(通常18-24個月)。
重型設備使用定制托盤(尺寸1200×1000mm,動載1.5噸)。
出庫管理:
訂單波次處理:按客戶地域合并發貨,降低運輸成本15%-20%。
危險品運輸:內置鋰電池配件需UN38.3認證,單獨分區存放。
機械化設備:
3噸級電動叉車用于地磅搬運
輥筒輸送線處理小件配件(速度可調至15m/min)
信息化系統:
WMS系統集成條碼掃描(掃碼準確率需達99.95%以上)
電子看板實時顯示庫存水位(設置安全庫存預警,如傳感器最低庫存200件)
庫存周轉率:目標≥8次/年(行業基準值)
訂單履行準確率:要求≥99.8%
裝卸效率:目標20托盤/小時·人
技術維度:
A類核心件:稱重傳感器(成本占比40%)、AD轉換模塊
B類易損件:承載器(月?lián)p耗率2%)、連接線纜
C類輔助件:標定砝碼、防滑墊
管理策略:
A類配件實施VMI(供應商管理庫存),庫存深度保持4周用量
B類采用雙箱法補貨,再訂購點設為周用量的1.5倍
C類實施JIT采購,允許缺貨率≤5%
快速響應機制:
建立區域分倉(如華東、華南中心倉),實現48小時緊急配送
配備專用應急包(含常見故障件5種,響應時間≤2小時)
逆向物流:
退換件實施三級檢測(外觀→功能→精度),返修率控制在3%以內
舊件再制造流程:外殼翻新(成本降低60%)、芯片復用測試(72小時老化試驗)
智能倉儲:
部署UHF RFID(超高頻標簽讀取距離達8米)
AGV應用:舉升式機器人載重1噸,定位精度±10mm
數據分析:
配件需求預測模型(LSTM算法,預測誤差率<8%)
呆滯庫存預警:超過6個月未動用品自動觸發促銷機制
物流費用優化
推行單元化裝載:使用可循環塑料箱(RPC),裝載率提升25%
運輸路徑優化:采用Dijkstra算法規劃配送路線,減少空駛率
庫存成本壓縮
實施寄售庫存:對鑄件等大宗物料,庫存持有成本轉移至供應商
開展配件以舊換新:舊件折價15%促進周轉
質量風險:對高精度傳感器實行恒溫庫存儲(23±2℃, RH45%±5%)
供應鏈風險:關鍵芯片建立雙源供應(主供應商占比≤70%)
數據安全:WMS系統部署SSL加密傳輸,操作日志保留≥3年
通過上述結構化方案實施,預期可實現以下效益:
1、庫存準確率從92%提升至99.5%+
2、物流人工成本降低30%
3、訂單交付周期縮短至24小時內
4、配件缺貨率下降至1%以下
建議分三階段推進:第一階段(1-3月)完成基礎設施改造;第二階段(4-6月)實施系統上線;第三階段(7-12月)優化數據模型。關鍵成功因素在于高層支持度與一線員工數字化技能培訓(需完成40小時/人年培訓量)。
